انتهاء صب الخرسانة لمبنى التحكم بالوحدة النووية الأولى في محطة الضبعة

شهد قطاع المحطات النووية لتوليد الكهرباء تقدمًا مهمًا في مشروع المحطة النووية بالضبعة، مع استكمال أعمال الصبة الخرسانية لمبنى التحكم للوحدة الأولى وتأمين جاهزيته لاستمرار المراحل الإنشائية وفق أعلى معايير السلامة والجودة.

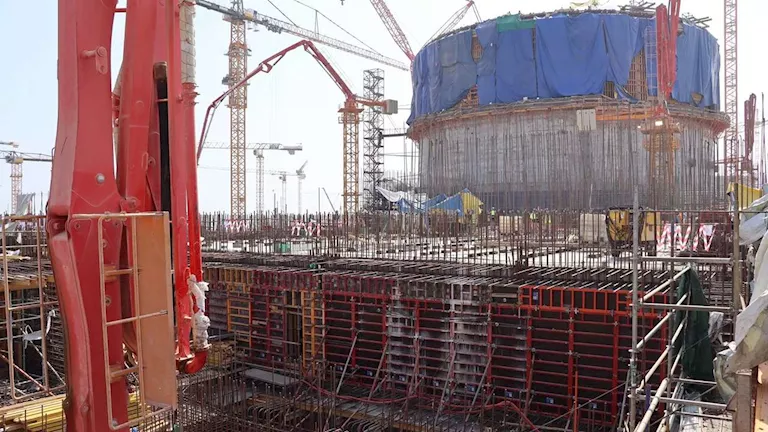

إنجاز صب الخرسانة لمبنى التحكم بالوحدة الأولى
تفاصيل الإنجاز
- بلغ حجم الخرسانة المستخدم خلال هذه المرحلة 550 مترًا مكعبًا خلال 11 ساعة من العمل المتواصل.
- شملت الأعمال صب الحوائط الخرسانية لثلاثة قطاعات بالمبنى، من المنسوب +4.700 متر وحتى المنسوب +8.400 متر، بإجمالي 430 مترًا مكعبًا.
- كما تضمنت الأعمال صب البلاطة الخرسانية للقطاع رقم 10، من المنسوب +8.400 متر إلى المنسوب +8.900 متر، بإجمالي 120 مترًا مكعبًا.
- بلغ إجمالي حجم الصبة الخرسانية التي جرى إنجازها 550 م³ خلال 11 ساعة من العمل، بمشاركة نحو 90 مهندسًا وعاملًا.
إجمالي الأعمال الخرسانية حتى الآن
- بلغ إجمالي حجم الخرسانة المنفذة في هذه المرحلة أكثر من 4 آلاف متر مكعب، منها 2500 متر مكعب حوائط خرسانية و1500 متر مكعب بلاطات خرسانية.
الأداء والكفاءة في المشروع
- يعكس الإنجاز مستوى التنسيق والتعاون بين فرق العمل في الموقع، وتوقّف الجهود على معايير وأكواد فنية معتمدة في الوثائق التصميمية.
متابعة الجودة والسلامة
- تستمر الهيئة في متابعة كافة المخططات والمراحل التنفيذية لضمان أعلى معايير الجودة والسلامة والأمان النووي.
- تخضع أعمال التفتيش والفحص لعمليات دقيقة من فرق المتابعة والإشراف، كما تستند إلى الموافقات الرقابية اللازمة من الجهات المعنية لضمان الالتزام بالمعايير.
آفاق العمل المستقبلي
- سيستمر تنفيذ الأعمال الإنشائية والتركيبات وفق أعلى معايير الجودة والالتزام بالجداول الزمنية المحددة، مع متابعة مستمرة لضمان السلامة الإنشائية للمبنى وجميع الأنظمة المرتبطة.
