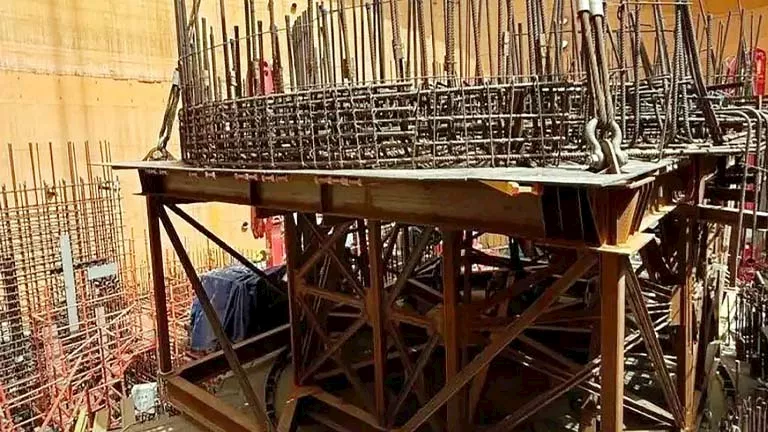

إكمال الصبة الخرسانية للمستوى الرابع بمفاعل الضبعة بعد 30 ساعة عمل متواصلة

شهد قطاع المحطات النووية لتوليد الكهرباء تقدمًا ملحوظًا في أعمال البناء بمشروع محطة الضبعة النووية، حيث تم الإعلان عن اكتمال صب الخرسانة للمستوى الرابع من وعاء الاحتواء الداخلي بالوحدة النووية الأولى، وهو ما يعكس استمرارية الجهد الهندسي والتقدم في تنفيذ المشروع وفق أعلى معايير الجودة والسلامة.
استكمال الصبة الخرسانية للمستوى الرابع بالوحدة النووية الأولى
نظرة عامة على الإنجاز
- الصب الخرساني استغرق نحو 30 ساعة متواصلة باستخدام 5 مضخات خرسانية ذات أذرع توجيه لضمان الالتزام بالمخطط الزمني والفني المحدد.
- شارك في التنفيذ نحو 160 متخصصًا، بواقع 80 متخصصًا خلال الوردية النهارية و80 خلال الوردية الليلية، إضافة إلى 20 فردًا يعملون على مدار الساعة لضمان التشغيل المستمر للمعدات وعدم حدوث توقف.
- إجمالي حجم الخرسانة المصب نحو 1608 أمتار مكعبة.
- بلغ ارتفاع مبنى المفاعل من منسوب أكثر من 24.400 م إلى أكثر من 34.000 م، بارتفاع إجمالي للمستوى المنفذ بلغ نحو 9.6 م.
التصريحات الفنية والمرجعية
- أوضح الدكتور المهندس شريف حلمي، رئيس مجلس إدارة الهيئة، أن استكمال الصبة الخرسانية للمستوى الرابع يمثل خطوة استراتيجية ضمن مراحل تنفيذ المشروع، ويعكس معدلات التقدم المستمرة في الأعمال الإنشائية.
- أشار إلى أن الإنجاز ثمرة تعاون وتنسيق متكامل بين مختلف فرق العمل، وفي مقدمتها الهيئة كمالك ومشغل للمشروع وشركة أتوم ستروي إكسبورت كمقاول عام.
- أكّد أن الهيئة تتابع مراحل التنفيذ بشكل مستمر لضمان الالتزام بأعلى معايير الجودة والسلامة النووية محليًا ودوليًا، بما يدعم مسيرة مصر نحو تنويع مصادر الطاقة وتحقيق التنمية المستدامة.
- من جانبه، قال أليكسي كونونينكو، نائب رئيس شركة أتوم ستروي إكسبورت ومدير مشروع الإنشاء، إن اكتمال المستوى الرابع يمثل مرحلة رئيسية جديدة في أعمال الوحدة النووية الأولى، مع الإعداد لبدء تركيب المستوى الخامس في منتصف أغسطس وتدعيمه لاحقًا بأعمال تركيب الرافعة القطبية.
الإطار العام وآفاق التنفيذ
- تأتي هذه الأعمال في إطار سلسلة من الإنجازات الإنشائية المستمرة بالوحدة النووية الأولى، مع الالتزام وفق البرنامج المحدد للمشروع.
- تخضع الأعمال لأعلى معايير الجودة العالمية، وتخضع لعمليات التفتيش والفحص اللازمة من فرق المتابعة والإشراف في الهيئة لضمان مطابقة الأعمال للمواصفات والمتطلبات الفنية المعتمدة.
- تم الالتزام بالإجراءات الرقابية اللازمة والحصول على الموافقات من هيئة الرقابة النووية والإشعاعية المصرية، بما يؤكد الالتزام بالشروط والمعايير المنظمة للمشروع والحفاظ على أعلى مستويات الأمان والجودة في مختلف مراحل الإنشاء.
اقرأ أيضًا
- طقس الساعات المقبلة.. أجواء رطبة شديدة الحرارة على أغلب الأنحاء
- ضبط فلامنجو داخل كافتيريا بالإسكندرية.. وحملة مكبرة لمواجهة المخالفات
- شقق الإيجار التمليكي بالمدن الجديدة: أماكن والمساحات وتفاصيل طرح الإسكان
- الرطوبة تصل لـ95%.. الأرصاد تحذر من موجة حارة وهذا موعد ذروتها
- نتيجة تنسيق المرحلة الأولى 2026.. رابط مباشر لمعرفة الكلية المرشح لها الطالب
